土工格柵加筋擋土墻施工要點

151
摘要邊坡支護施工準備階段中首先要做好測量放線工作,這不僅關系到邊坡支護的施工質量,也影響整體工程的放線精度。

土工格柵加筋擋土墻施工要點

(1)測量放線階段

邊坡支護施工準備階段中首先要做好測量放線工作,這不僅關系到邊坡支護的施工質量,也影響整體工程的放線精度。首先要求做到放線的幾何尺寸準確無誤、滿足設計要求。本工程邊坡較不規則,但場地起伏大,這對施工平面控制網的布設比較不利,考慮該工程的實際情況,一次性建立統一的平面施工控制網,妥帖地保護,在施工期間能夠長期使用。測量放線前,需提前復核建筑紅線與邊坡的位置關系,并經相關單位現場驗線、確認。

(2)截水與排水的措施

在高邊坡支護施工中,降水系統設置直接關系到施工能否順利地進行。本工程水文地質條件較為簡單,根據工程特性,排水溝每20m設置一條變形縫,縫寬2cm,縫中應填塞瀝青麻筋或其他彈性防水材料,填塞深度不應小于100mm。坡腳排水溝:溝寬800mm,溝深600mm;截水溝:溝寬800mm,溝深600mm;急流槽:槽寬600mm,槽深600mm;大急流槽:槽寬1200mm,槽深1200mm。在施工中,要求對截、排水溝及急流槽的內表面進行水泥砂漿抹面,確保水溝內的水不外滲;泄水孔入土部分應設置尼龍濾網;積水排至統一潛水收集區。

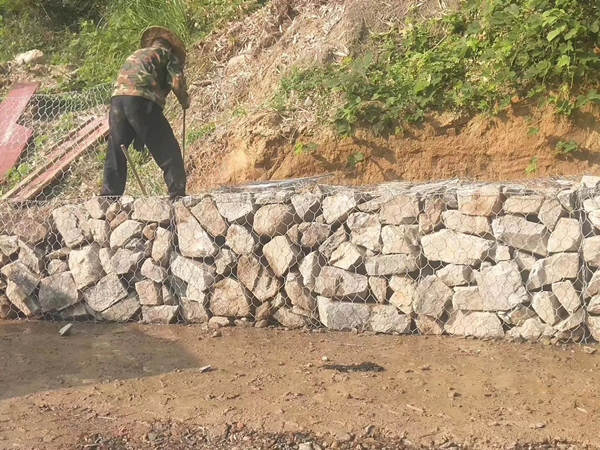

(3)土工格柵加筋土擋墻工程施工階段

土工格柵加筋土擋墻施工直接關系到工程的進度與邊坡的安全性,因此是邊坡支護施工過程中的重中之重,本工程在專項施工方案中就規劃好邊坡支護行進路線,并且對不同支護階段設計好標高及支護方法,畫好支護示意圖,在施工前對施工班組做好技術交底工作。

本工程使用的土工格柵為單向拉伸塑料土工格柵。加筋體內體填料選用加筋體填料采用碎石土分層填筑,分層填筑厚度不超過50cm。最大粒徑不大于150mm,不得含有尖銳棱角等有損塑料土工堅硬碎石,不得含有草根樹枝等有機物?,F(xiàn)場填料含水量范圍約最優含水量±2%,根據施工所用壓實機械規格性能,施工碾壓遍數等施工參數應經現場試驗獲取,壓實度≥94%,要求回填壓實后的填土天然綜合內摩擦角≥35°,填土飽和綜合內摩擦角≥30°。

在鋪設過程中,為了保證項目高效且高質量完成,需提前進行準備工作,包麻袋長度與設計長度之和為土工格柵的下料長度,且每層填料必須壓實整平后才可進行下一次的填料,傾斜度小于百分之五。為了保證土工格柵的力學強度,每隔1.5-2米的距離用U型卡釘把其固定在地面。在進行下料時,碎石濾水層的鋪設要根據項目的設計要求進行,麻袋的鋪設要根據邊坡控制線和回填土的高度進行,擺成一個坡面;在進行碎石濾水層的鋪設時,初期是進行靜壓操作,也就是人工和機械配合整平完成后用20T的振動壓路機進行至少兩遍的碾壓,之后再進行振動,不少于四遍。鋪設土工格柵需注意鋪設的平整度,每層鋪設格柵時,上層鋪設均需比下層長一些,每層鋪設需壓實后再進行下一層鋪設。

(4)坡面植被防護工程施工

因本項工程的地質情況較好,在噴射第一層土前,應用水或高壓風將坡面上的粉塵雜物沖洗干凈。第二層混合草籽(含適量的草花種子和灌木種子)土要拌和均勻,應采用攪拌機在短時間內完成。養護初期應讓坡面保持濕潤狀態,主要以澆水為重,早上十點前對植被進行第一次澆水,晚上十六點之后進行第二次澆水,要避免在午間陽光強烈的情況下進行澆水,否則易導致生理學缺水,或誘發病蟲害,一天兩次澆水,養護時間大約在45至60天。在草長到10厘米之前需人工進行養護,待長到10厘米以上后靠自然降水。如若遇到干旱天氣,高溫且不降雨超過五天,則應進行人工澆水。養護期12個月。草籽的成活率應達90%以上,否則應補種。
